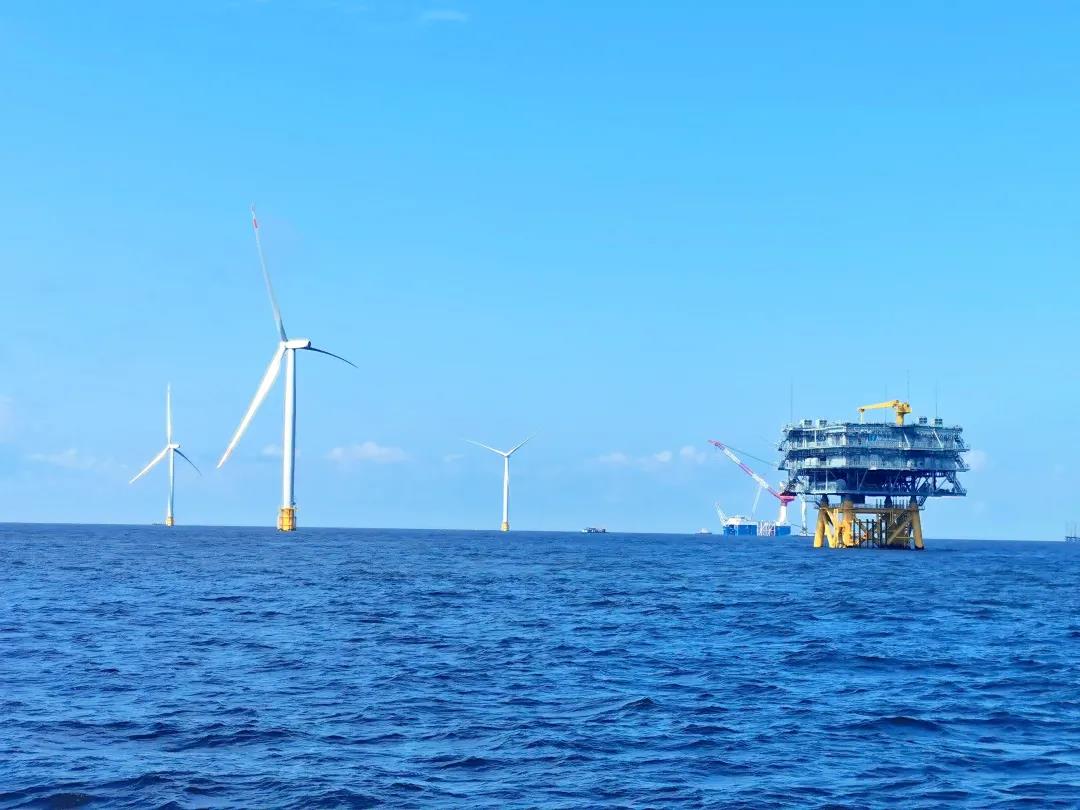

8月20日6时29分,随着第711声锤音在洋面消散,由中交一航分公司与一公司共同承建的江苏启东海上风电项目第76根单桩(H2-41号)沉桩完成。

至此,项目团队在3天时间内已累计完成了4个钢管桩沉桩、1台风机安装和1个套笼安装等工作,再次刷新了中交一航分公司钢管桩沉桩和项目短期连续施工量新纪录。

核心提示:8月20日6时29分,随着第711声锤音在洋面消散,由中交一航分公司与一公司共同承建的江苏启东海上风电项目第76根单桩(H2-41号)沉桩完成。 至此,项目团队在3天时间内已累计完…
8月20日6时29分,随着第711声锤音在洋面消散,由中交一航分公司与一公司共同承建的江苏启东海上风电项目第76根单桩(H2-41号)沉桩完成。

至此,项目团队在3天时间内已累计完成了4个钢管桩沉桩、1台风机安装和1个套笼安装等工作,再次刷新了中交一航分公司钢管桩沉桩和项目短期连续施工量新纪录。
