日前,“正力潜19000”轮在福建平海湾三期风电场顺利完成首台风机安装,截至7月19日,该轮已经在福建平海湾三期风电场完成了4台风机的安装作业。

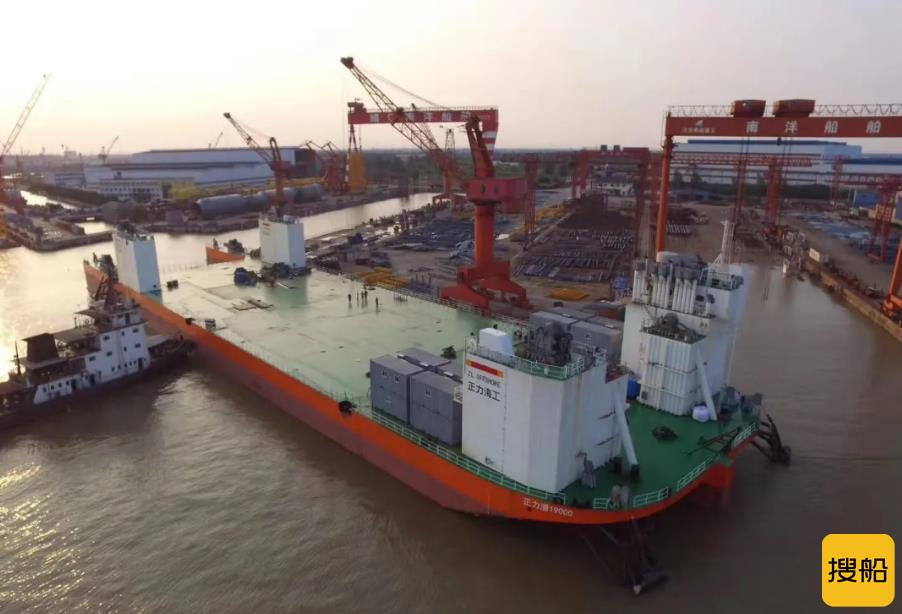

据龙船风电网了解,今年6月中旬,隶属于正力海洋工程有限公司(以下简称“正力海洋”)的海工重器“正力潜19000”在江苏大津重工有限公司完成了升级改装工程,并于6月17日到达福建平海湾安全水域,目前正在福建平海湾三期风电场进行海上风电作业。

该轮改装工程包括新增1台600吨起重机和一个风机安装工作平台。
改装完成后,“正力潜19000”从一艘非自航驳船变成具备安装7MW及以下风机,并能满足近海航区坐底最大沉深至25米起吊安装海上风机要求的风机安装船。

三期项目位于莆田平海湾C区,共计需要安装44台7MW上海电气(西门子)风电机组,装机容量为308MW,风电机组单叶片长度为75m。
机舱吊高要求距海床大于144米,叶片吊高要求距海床大于149.5米,最大吊重为机舱组合体481.2吨。
据称,“正力潜19000”轮的船机性能完全满足该风机要求的吊高、吊重。
