越南茶荣海上风电工程30台单桩基础沉桩施工完成

2021-08-13 龙de船人 龙de船人 113 次浏览
字号:

核心提示:8月8日上午,广州打捞局越南茶荣海上风电工程全部30台单桩基础沉桩施工落下帷幕。自3月29日开始首台单桩基础沉桩施工以来,项目部历经132个昼夜,克服重重困难,最终安全 ...

越南茶荣海上风电工程30台单桩基础沉桩施工完成

8月8日上午,广州打捞局越南茶荣海上

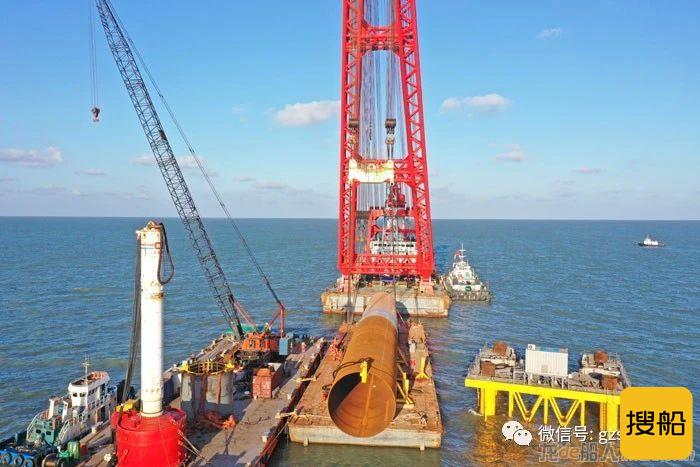

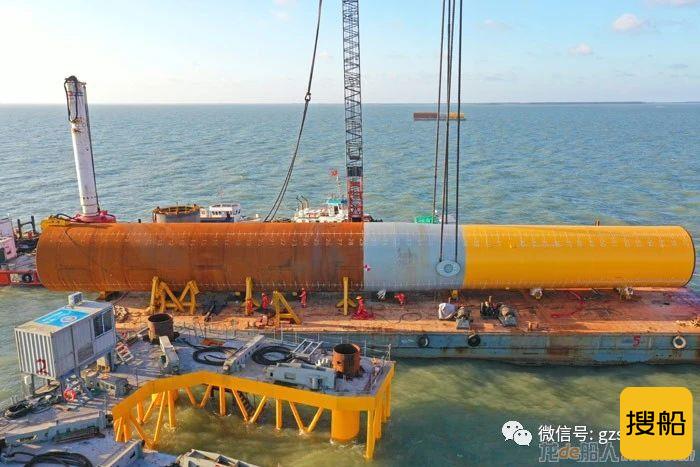

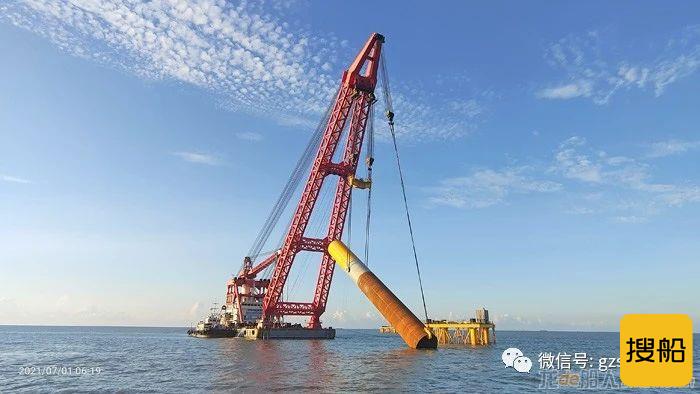

风电工程全部30台单桩基础沉桩施工落下帷幕。自3月29日开始首台单桩基础沉桩施工以来,项目部历经132个昼夜,克服重重困难,最终安全顺利完成30台单桩基础沉桩任务。

越南茶荣海上风电工程是广州打捞局首个海外风电项目,整个项目分为2个风场,共需完成30根单桩基础施工和30台风机的安装。其中协成78MW风场共18台西门子SG4.X型号风机,单桩基础最大自重约660吨;茶荣Ⅱ号48MW风场共12台金风4.5MW型号风机,单桩基础最大自重约480吨。
