行业资讯 专业报道 深度分析 权威发布 实时动态
0 1

风力发电机叶片有多长 七一三所完成25台风力发电机组吊装

2012-04-18 113 次浏览
字号:

核心提示:七一三所新疆达坂城一期49.5MW风电场25台风力发电机组吊装工作全部完成

风力发电机叶片有多长 七一三所完成25台风力发电机组吊装:七一三所新疆达坂城一期49.5MW风电场25台风力发电机组吊装工作全部完成 | 风力发电机叶片有多长 1500kw风力发电机价格 风力发电机组多少钱 吊装作业人员 2000kw风力发电机价格 风力发电机叶片长度 风力发电机多少钱一台 10千瓦风力发电机价格 风力发电机组吊装


风力发电机叶片有多长 七一三所完成25台风力发电机组吊装,风力发电机叶片有多长

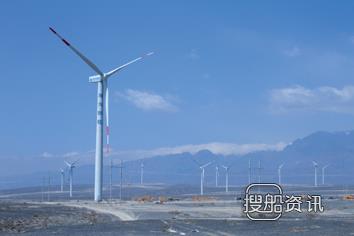

      中船重工消息,2012年4月8日下午15时30分,七一三所新疆达坂城一期49.5MW风电场25台风力发电机组吊装工作全部完成,标志着中船重工第一个风电场项目取得阶段性胜利。
       达坂城特殊的地理环境,形成了新疆地区独特、丰富的风能资源,也造就了艰苦的工作环境。达坂城一期风电场风电机组吊装工作从2011年11月11日11时开始,截至2012年4月8日完成,历时149天,这期间包括新疆地区由于冬季气候原因造成的55天封冻期。
       施工正值冬季,西伯利亚寒冷空气南下造成的大风严寒使施工异常困难。为赶工期,参与吊装的人员经常躲在车里等风稍小后抢时间吊装,与大风赛跑。为确保风机安装质量,在整个安装过程中,项目工作人员始终以中船重工质量方针为导向,坚持“质量第一,追求卓越”的理念,以“遵章守纪、一次做对、严慎细实、追求完美”为准则,着重抓好风机设备安装前、风机吊装过程中、风机设备安装完成后的检查工作,严格按照《施工方案》《风机作业指导书》的技术规范要求施工方进行作业,确保风机各部件的安装质量。
       为抓好安全工作,七一三所在施工过程中坚持“同计划、同布置、同检查、同总结、同评比”的原则,采取“完善手段、过程控制”的方针,采用事前、事中、事后控制措施,责任落实到人,对该工程项目施工过程进行强有力的监控,确保了安全施工。通过对现场严格要求、项目监理部的监督检查,未发生过一起人身安全、设备安全事故和风机设备的破坏丢失情况,圆满地完成了全部安装工程,为该所在风电领域的发展迈出了坚实的一步。
更多>相关评论
暂时没有评论,来说点什么吧

同类资讯

更多
