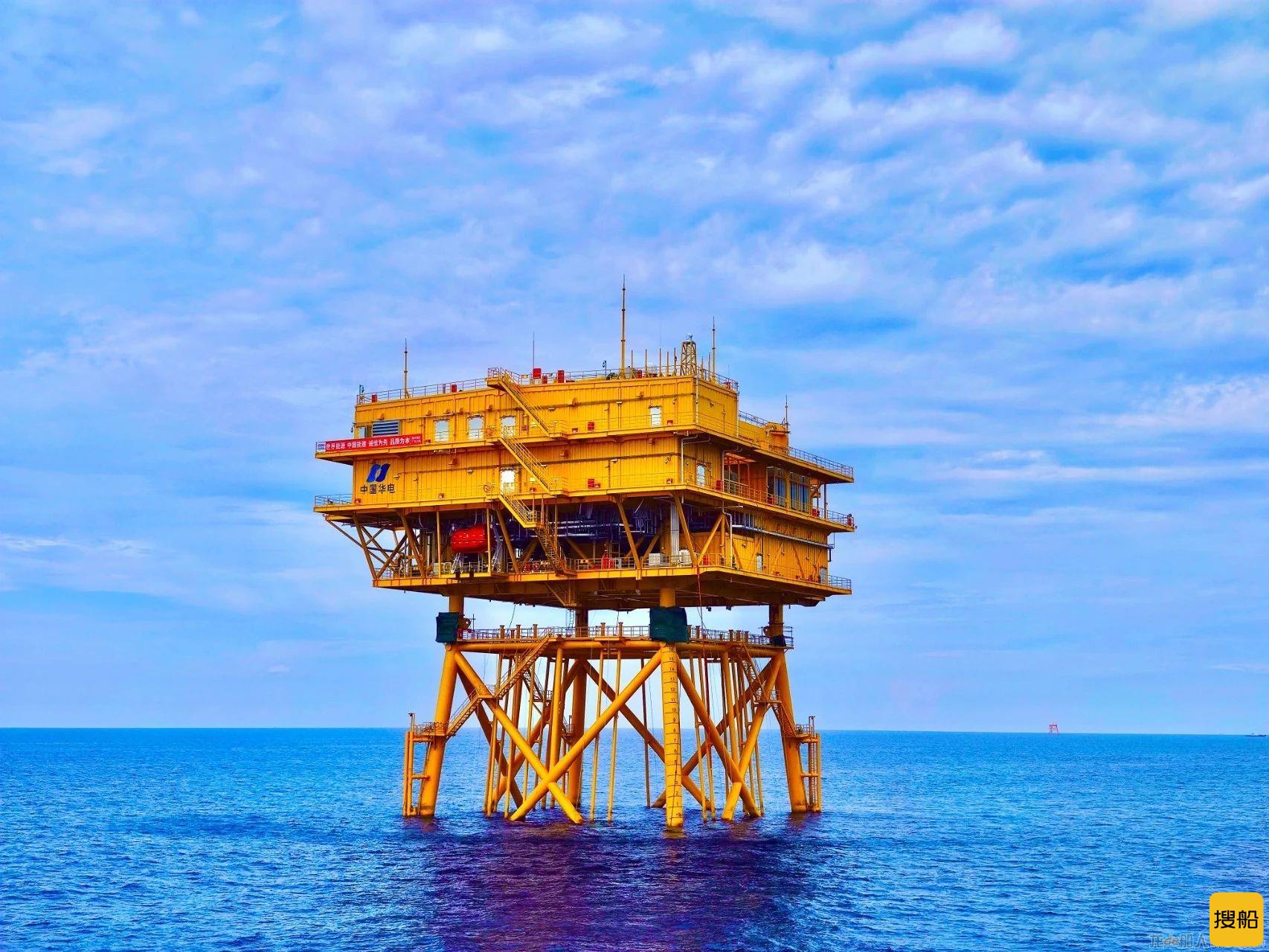

9月16日,随着“振华30”轮主钩缓缓下放,重4258T的华电阳江青州三海上升压站上部组块缓缓地落在下部导管架上面,标志着国内最大的海上升压站稳坐青州三项目风场中心,给项目后续全容量并网打下坚实基础。
本项目海上升压站上部组块容量500MW,布置两台230/35-35kV、容量为290MVA的主变压器,整体外形尺寸约54.7米×46.4米×22.5米。该升压站是整个海上 风电
华电阳江青州三海上升压站施工位置特殊,作业水深在45m左右,离岸60公里,是目前国内离岸最远、水深最深、建设面积最大的海上升压站,对吊装施工要求很高。项目设计阶段,业主与振华海服进行沟通交流,准备采用“振华30”轮进行吊装,振华海服提供吊装方案。

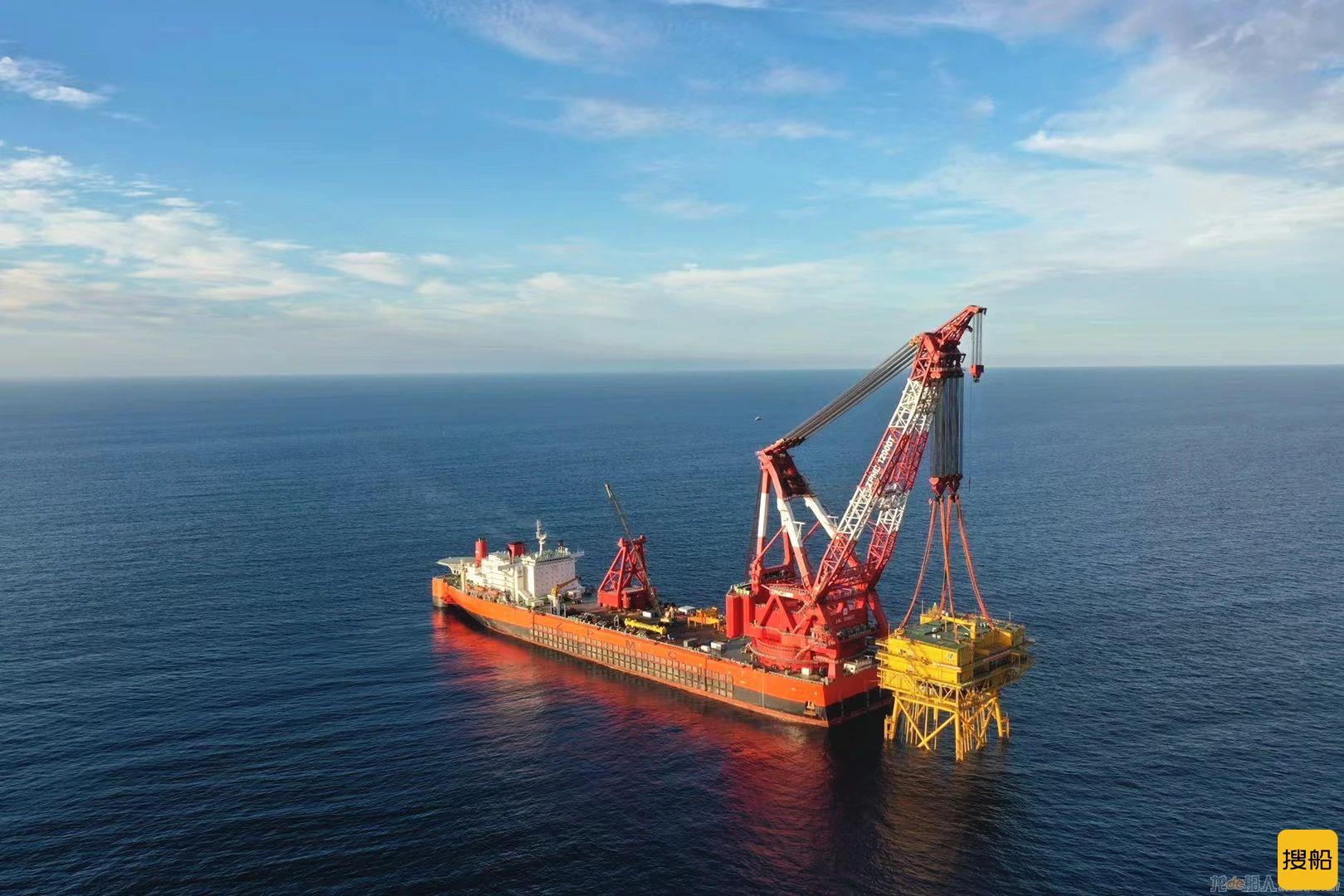

2021年9月15日至9月16日为吊装窗口期,“振华30”轮提前进场驻位。9月16日凌晨3时35分,“振华30”轮顺利吊起上部组块离开运输船。经过2个多小时调整吊臂角度、定位、上部组块下降等系列步骤,圆满完成华电阳江青州三海上升压站上部组块吊装任务。
|
行业资讯
专业报道
深度分析
权威发布
实时动态
“振华30”轮成功吊装国内最大的海上升压站
核心提示:9月16日,随着“振华30”轮主钩缓缓下放,重4258T的华电阳江青州三海上升压站上部组块缓缓地落在下部导管架上面,标志着国内最大的海上升压站稳坐青州三项目风场中心,给项 ...
更多>相关评论
暂时没有评论,来说点什么吧
同类资讯
更多推荐资讯
中国航油集团海鑫航运有限公司1艘18000吨成品油船建造项目监理服务采购-招标公告
招标采购
07-08
中海油8000t自航驳招标公告
招标采购
07-08
苏美达船舶两艘3.0版本皇冠63散货船同日命名
在建新船
07-08
辽宁港口股份有限公司新购2艘5200马力全回转电动拖轮评标结果公示
中标公告
07-08
丹麦PureteQ PurePass船舶污泥处理系统以3微米过滤与智能传感控流技术
配套动态
07-08
点击排行
上半年福建船企生产经营以“稳”字为特点
福建船舶
08-05
利润近8亿!扬子江船业二季度业绩报喜
船厂动态
08-07
国产12米游艇价格表 Dunya游艇今夏交付72米游艇
市场动态
11-08
中国重工预期股价60元 中国重工资源整合投资价值凸显
船舶头条
04-05
福宁船舶重工发挥优势促进生产发展
福建船舶
07-27
