本次吊装的风机为东方电气10MW风电机组,发电机重量达270吨(不含吊具和支架重量),轮毂中心高度达到118米,单只叶片长度90米。

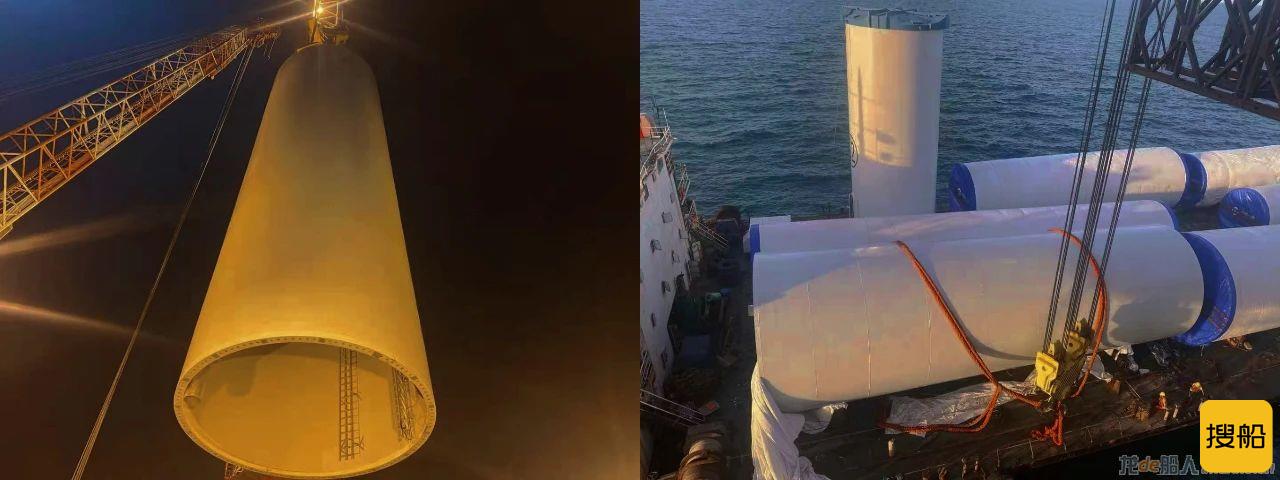

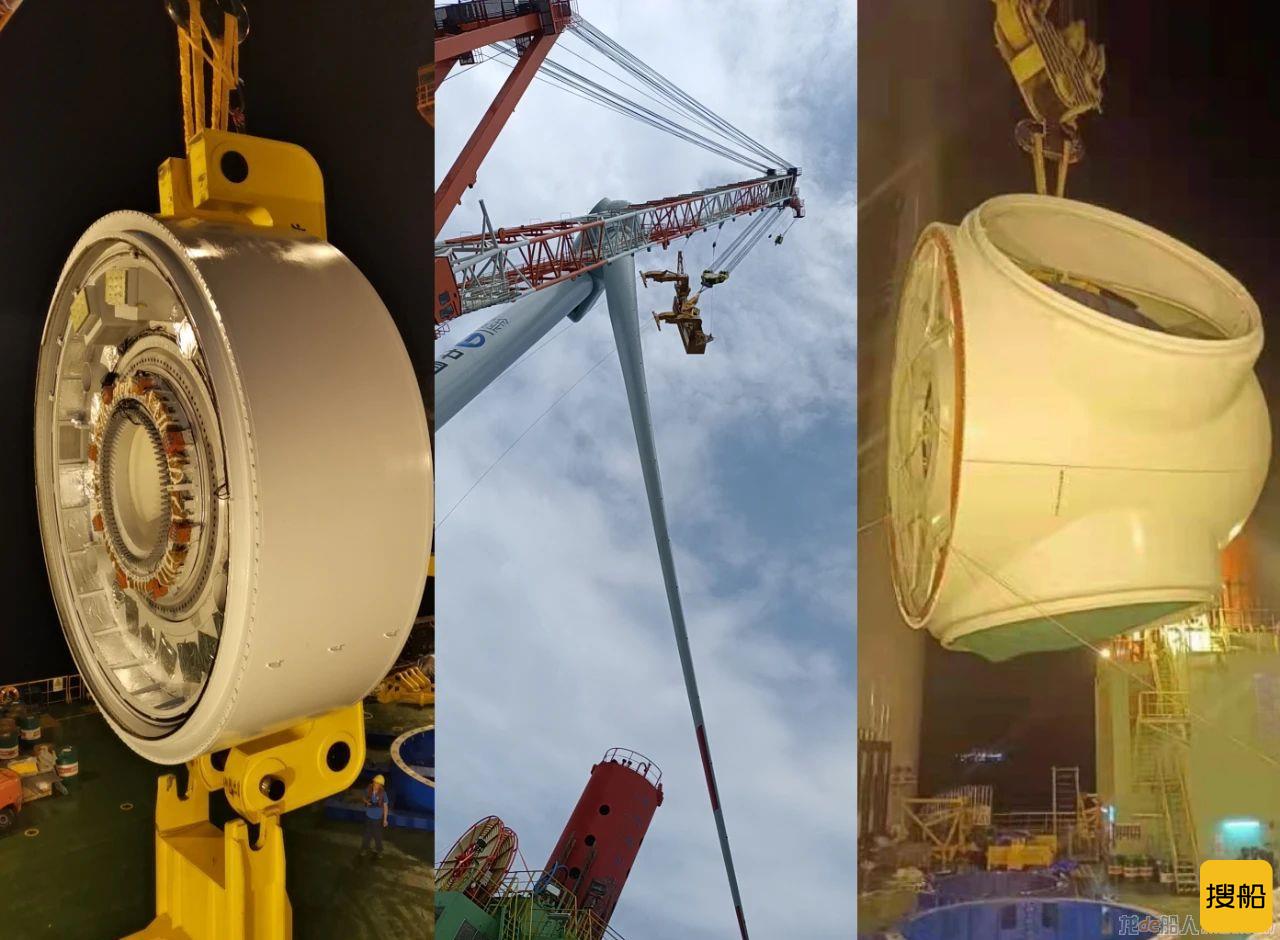

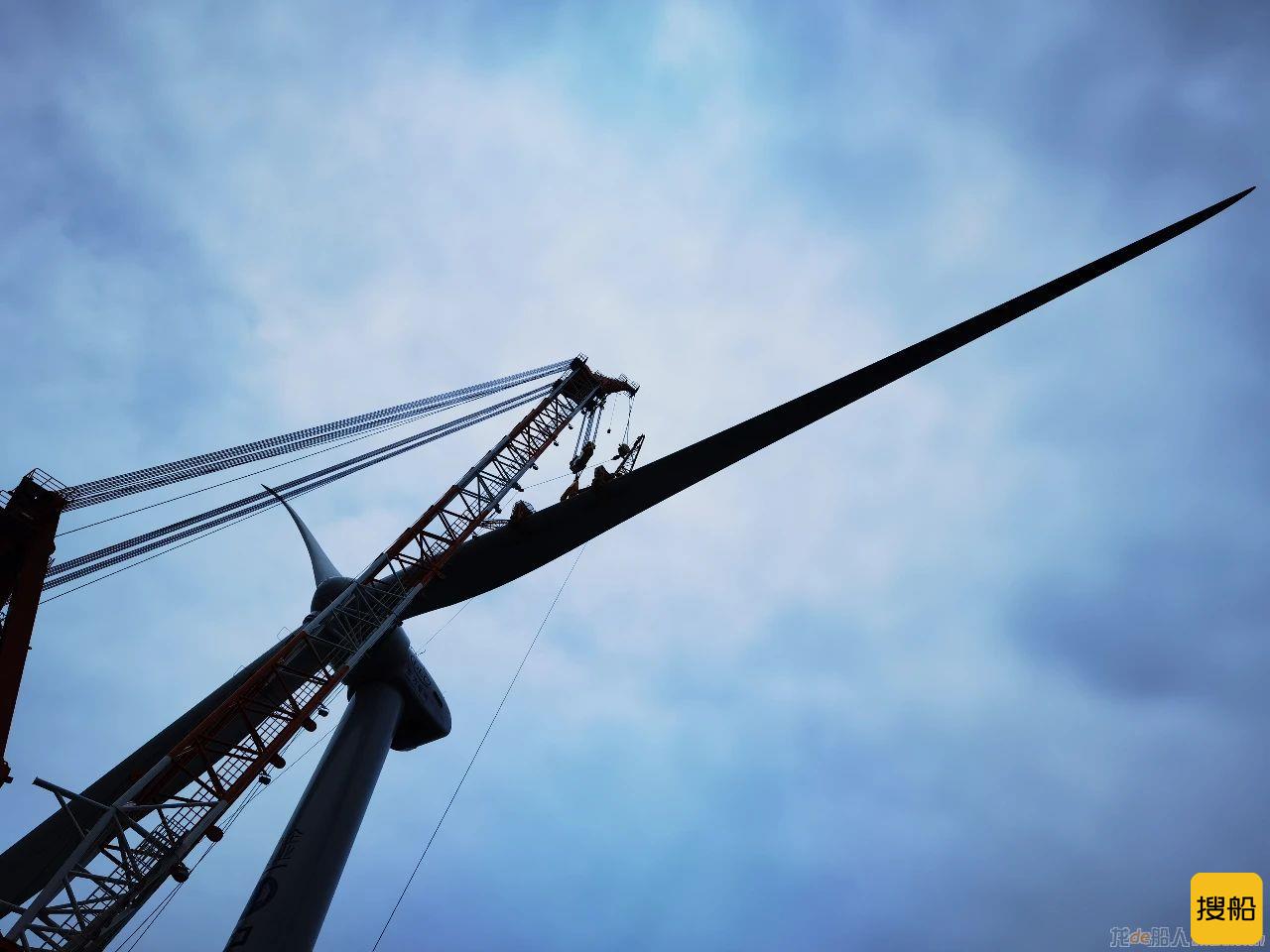

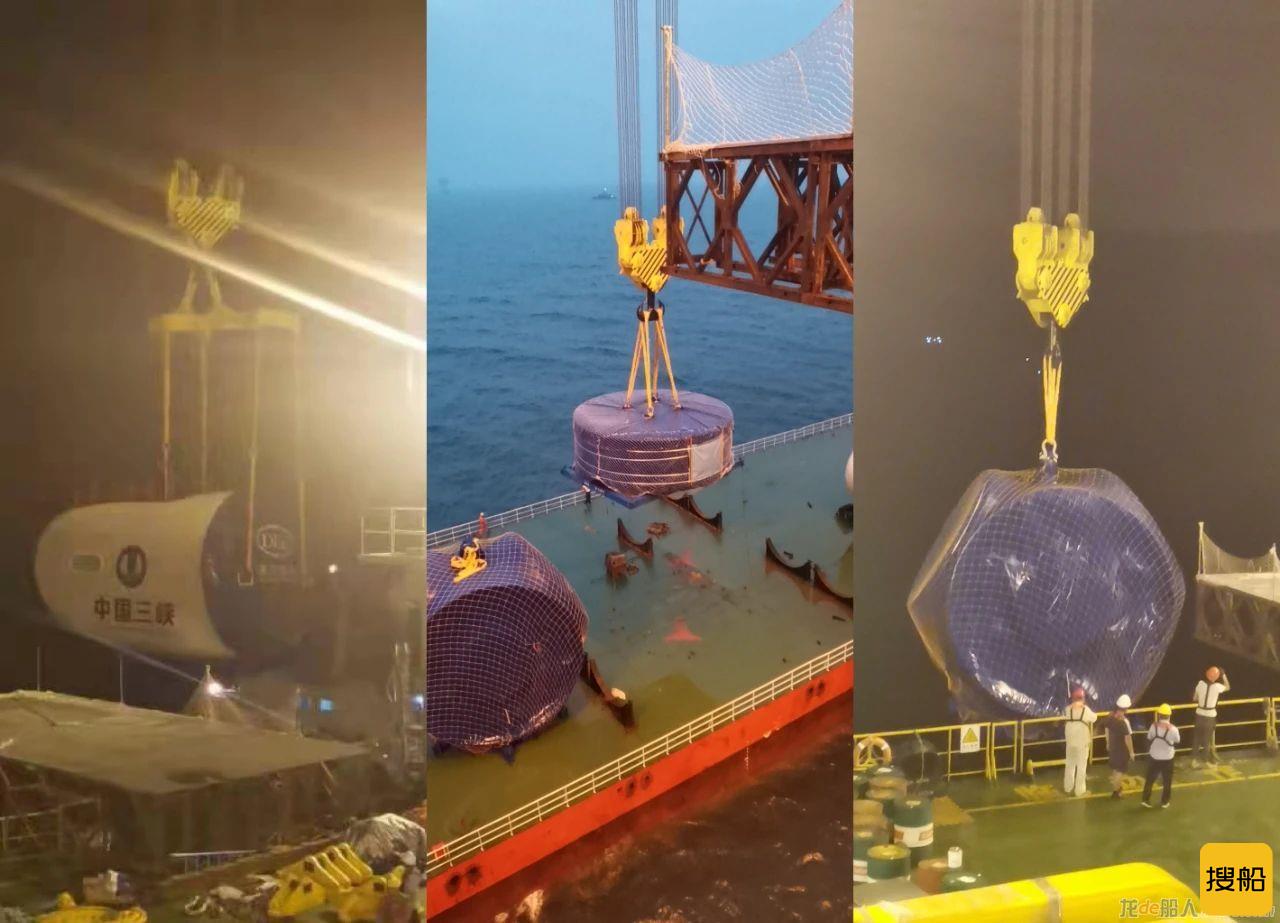

海电运维于7月28日正式启动吊装任务——这是国内首台深海10MW机型吊装,经过近7天的奋战(不含起风影响3天),8月5日13点02分,对讲机声中传来了第三支叶片“夹具摘钩”的信号,“海电运维801”首台10MW机型顺利吊装完成,标志着首台10MW风机正式入驻长乐外海海域。
|
